Énergies propres : Huahine amorce sa révolution solaire

    Publié le

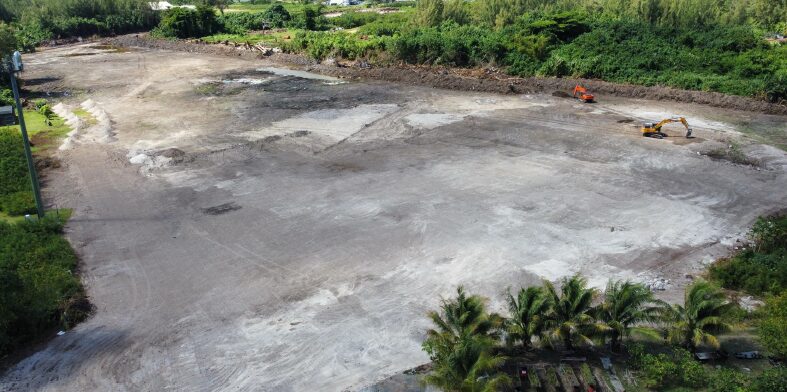

    Ce mercredi matin à Fare, la Société Publique Locale - Te uira api no te mau motu (SPL) a posé la première pierre de la future centrale agrivoltaïque de Huahine. Soutenu par l'Etat via le Fonds de Transition Energétique (FTE), ce chantier marque le début de la transition énergétique dans les îles sous le vent.

    Concessionnaire des services publics de production et de distribution d’électricité sur Huahine, Raiatea, Tahaa et Rurutu, la SPL est engagée depuis 2022 dans la transformation du modèle énergétique local.

    « Afin d’entamer la transition énergétique de ces îles, la SPL a profité de la mise en place du Fonds de Transition Energétique (FTE) doté par l’Etat le 27 février 2023 à hauteur de 7,16 milliards de Fcfp sur 4 ans afin d’obtenir les financements nécessaires à ses projets de développement des énergies renouvelables« , précise le communiqué.

    – PUBLICITE –

    Sur Huahine, un précédent projet de centrale photovoltaïque avec l’entreprise Akuo Energy n’avait pas abouti en 2022. Cette fois, grâce à la subvention du FTE obtenue en novembre 2024, le projet d’hybridation de la centrale thermique va voir le jour.

    Un projet « d’envergure » pour réduire la dépendance au gazole

    Le projet consiste en l’installation :

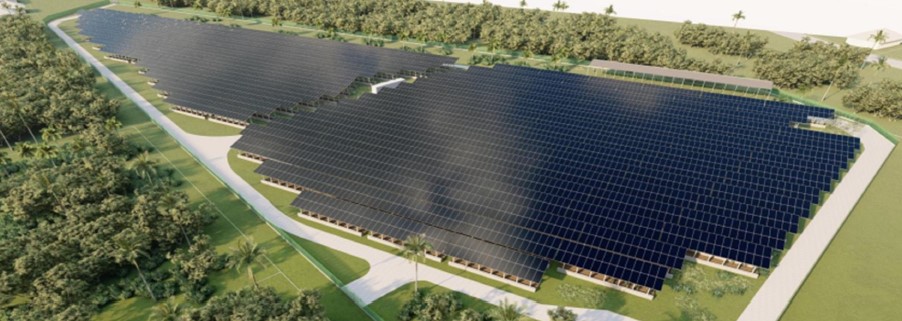

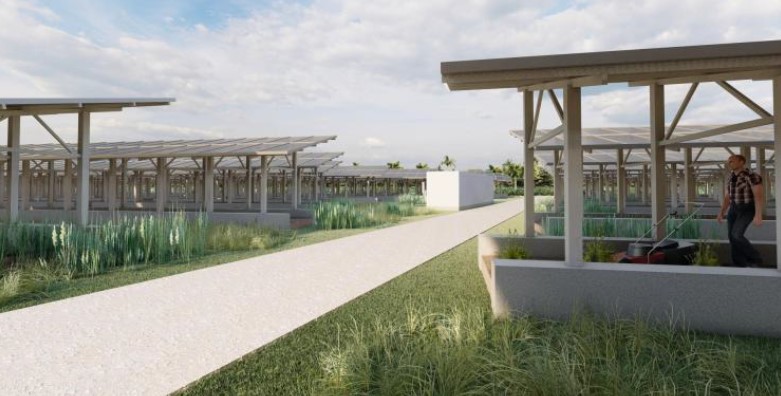

    • d’une centrale agrivoltaïque de 3 500 kWc de panneaux solaires installés sur tables hautes ;
    • « de batteries de stockage d’énergie d’une capacité utile de 5 400 kWh » ;
    • et « d’un Energy Management System (EMS) qui permettra l’arrêt complet des groupes électrogènes lorsque les conditions de production photovoltaïque et de stockage sont satisfaisantes. »

    L’objectif : « l’augmentation de la part d’énergie renouvelable à hauteur de 53% contre 0,5% en 2024 », soit une production annuelle estimée à 5,27 millions de kWh. Cela permettra « l’économie de 1 155 000 litres de gazole par an » et « la réduction des émissions en CO2 à hauteur de 3 142 tonnes évitées par an soit 78 550 tonnes de CO2 évitées sur la durée de vie du projet qui est de 25 ans »

    Des entreprises locales au coeur du chantier

    Le coût global s’élève à 1,26 milliard Francs CFP, financé à 5% par la SPL, à 32% par la subvention du FTE, et à 63% par un emprunt bancaire auprès de l’AFD (Agence française de développement)

    Les travaux ont été confiés à plusieurs entreprises locales et régionales. La mise en service est prévue pour le quatrième trimestre de 2026.

    Une stratégie énergétique étendue à tout le fenua

    La SPL ne compte pas s’arrêter à Huahine. Comme le rappelle le communiqué, « le projet s’inscrit dans une démarche générale de la SPL, d’effectuer la transition énergétique de l’ensemble des
    concessions de production et de distribution d’électricité qu’elle opère. »

    D’autres projets d’hybridation sont déjà prévus ou en cours à Raiatea, Tahaa, Rurutu et Tubuai, avec pour ambition d’atteindre plus de 50% d’énergie photovoltaïque dans le mix énergétique d’ici 2028, contre à peine 1 à 2% aujourd’hui.
